2006年一级建造师考试通信与广电工程管理与实务真题及答案(5)

时间:2009-06-08 17:06来源:一级建造师考试网 作者:jzsdu 点击:

(三)
背景资料
某光缆线路工程进度计划见下表:
单位:周

说明:①各项工作每周完成量相等。
②光缆接续在敷设光缆完成60%工作量时开始。
③埋设标石在敷设光缆完成60%工作量时开始。
④中继段测试必须在光缆接续全部完成后才能开始。
⑤每周工作七天。

第五周末时各项工作完成的进度累计情况如下:

问题
1.定性分析各工序前五周每周的实际进度与计划的关系。
2.计算第五周末各项工序实际避度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)
3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?
4.光缆中继段测试应包括哪些内容?

(四)
背景资料
某施工单位承担—项基站设备安装工程,工作内容包括:机房内基站及配套设备安装调测,30~50 米高的地面自立式铁塔上天馈线系统安装,接地系统安装。工期为7月1日至8月31日。
因工期紧张,项目部招收了部分塔上作业人员,自行组织了技术和安全培训即上岗作业;上塔前,项目部技术负责人对天馈线安装工作进行了交底;因馈线等甲方提供的主要材料有合格证,故未对其进行检验直接进场使用。工地安全员检查时,发现个别施工人员赤膊作业、随手抛下安全帽和工具、为活动方便不系安全带等,及时给予纠正。随后,项目部完善了安全保护措施,至完工没有发生安全事故。
对已安装完成的10 个站的测试中,发现多个站天馈线指标不合格,项目部通过分析找到了不合格原因,制定了纠正措施,后续的测试没有发现类似问题。

问题
1.指出至少5 个安装天馈线的质量控制点。
2.用因果分析图法分析天馈线测试指标不合格的原因。
3.识别施工人员的不当行为可能引发的安全事故。
4.说明本工程安全保护措施应包含的内容。
5.说明接地系统作用及其室外部分包括的内容。

(五)
背景资料
某光缆线路工程采用直埋敷设方式。开工前,施工单位办理了施工许可证,根据现场考察情况,确定了办公地点等临时设施。为了保证工程的顺利实施,制定了质量、安全等制度,编制了施工组织设计。工序安排见下图,图中字母是工作代号,字母后的数字为该工作的正常工作天数,括号内的数字为该工作的最短工作天数,横线下方的数字为本工作压缩1 天所增加的费用,单位为元。该工程合同工期等于计算工期。

问题
1.施工单位的现场准备工作还应包括哪些内容?
2.在工程开工至交付阶段,施工单位应如何做才符合质量行为规范的要求?
3.编制本工程双代号网络计划图(只设1 个开始节点),用双箭线标出关键路径,并计算工期。
4.当工程措行列第23 天时。A、B、C 工作已完成。其它工作尚未开始,此时实际进度比计划延误多少天?为使总工期满足合同要求,增加的总费用最少,需要对以后的部分工作的时间进行压缩,写出压缩步骤并计算增加费用,画出最终压缩后的网络图,并用双箭线标出关键路径。

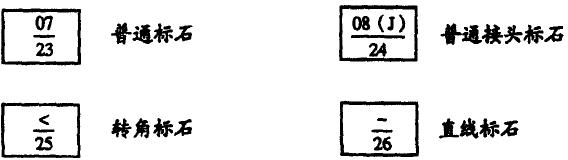

5.检查时发现部分标石符号使用有误。第23 至26 块标石的符号如下图,指出错误所在,并写出标石符号所表示的正确内容。
