  21.施工成本控制工作的一般步骤是(  )。

  A.检查→分析→比较→预测→纠偏

  B.比较→分析→预测→纠偏→检查

  C.预测→比较→分析→检查→纠偏

  D.预测→检查→分析→比较→纠偏

  22.某分项工程计划完成工程量3000m3,计划成本15元/m3,实际完成工程量2500m3,实际成本20元/m3。则该分项工程的施工进度偏差(  )。

  A.拖后7500元

  B.提前7500元

  C.拖后12500元

  D.提前12500元

  23.工程成本偏差分析可采用不同的表达方法,常用的有(  )。

  A.横道图法、表格法和曲线法

  B.网络图法、横道图法和表格法

  C.比较法、因素分析法和差额计算法

  D.网络图法、表格法和曲线法

  24.某工程商品混凝土的有关产量、单价、损耗率等数据如下表所示。如采用因素分析法进行施工成本分析,产量、单价、损耗率对成本的影响程度分别是( )。

  项目 单位 目标 实际

  产量 m3 500 550

  单价 元/m3 540 590

  损耗率 % 4 3

  A.产量增加使成本增加30 680元;单价提高使成本增加26 000元;损耗率下降使成本减少3245元

  B.产量增加使成本增加30 680元:单价提高使成本增加28 600元;损耗率下降使成本减少2700元

  C.产量增加使成本增加28 080元;单价提高使成本增加28 600元;损耗率下降使成本减少2700元

  D.产量增加使成本增加28 080元;单价提高使成本增加28 600元;损耗率下降使成本减少3245元

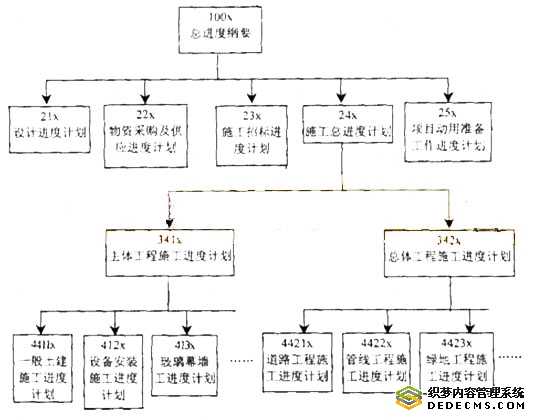

  25.某建设工程项目进度计划系统如下图所示:

  该进度计划系统的第二平面是多个相互关联的不同( )的进度计划。

  A.计划深度

  B.计划功能

  C.项目参与方

  D.计划周期

  26.下列各项措施中,(  )是建设工程项目进度控制的技术措施。

  A.确定各类进度计划的审批程序

  B.选择工程承发包模式

  C.优选项目设计、施工方案

  D.选择合理的合同结构

  27.论证建设工程项目总进度目标时,需要进行:①编制各层进度计划:②项目的工作编码;③进度计划系统的结构分析等项工作。对上述三项工作而言,正确的工作步骤是( )。

  A.①-②-③

  B.②-①-③

  C.②-③-①

  D.③-②-①

  28.建设工程项目的业主参与方都有进度控制的任务,各方(  )。

  A.控制的目标相同,但控制的时间范畴不同

  B.控制的目标不同,但控制的时间范畴相同

  C.控制的目标和时间范畴均相同

  D.控制的目标和时间范畴各不相同

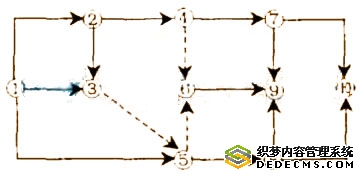

  29.某工程单目标双代号网络计划如下图所示,图中的错误是(  )。

  A.有多个起点节点

  B.有多个终点节点

  C.有双向箭头联线

  D.有循环回路
