免费注册 找回密码

各地

动态

全国 北京 天津 上海 重庆 河北 山西 贵州 黑龙江 辽宁 吉林 江苏 浙江 安徽 福建 江西
河南 山东 湖南 湖北 广东 海南 四川 云南 内蒙古 广西 陕西 甘肃 宁夏 青海 西藏 新疆
返回首页

2010年二级建造师考试水利水电管理与实务真题及答案(4)

时间:2012-05-22 22:47来源:二级建造师考试网 作者:jzsdu 点击:


三、案例分析题(共4题,每题20分)
【案例一】
背景

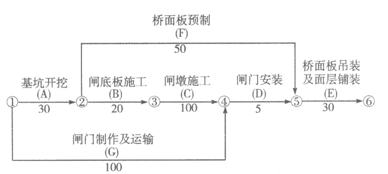

某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。合同约定:工期提前奖金标准为20000元/天,逾期完工违约金标准为20000元/天。

施工中发生如下事件:
事件1:A工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理A工作的实际工作时间为34天。
事件2:在B工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理B工作实际工作时间为26天。

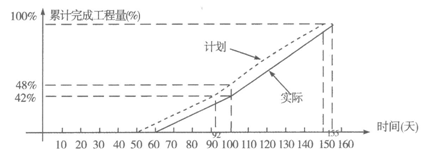

事件3:存C工作中。施工单位采取赶工措施,进度曲线如下图。

事件4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:
1.计算计划总工期,并指出关键线路。
2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
3.根据事件3,指出C工作的实际工作持续时间;说明第100天末时C工作实际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务。
4.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

【案例二】
背景
某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价420万元;
(2)工程2008年9月25日开工,工期12个月;
(3)工程预付款按10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款5%的比例预留。
施工过程中发生如下事件:
事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。
事件2:2008年11月份,施工单位完成并经监理工程师审核的工程量清单项目费用为50万元,水泥固结灌浆工程费用为10万元。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请。随后,监理单位主持进行了验收。
问题:
1.计算工程预付款。
2.计算11月份的工程进度款、保留金预留、预付款扣回和实际付款金额。
3.指出事件1中关于变更处理的不妥之处,并说明正确做法。
4.指出事件3中的不妥之处并改正。

【案例三】
背景
某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:
事件1:公司第一项目经理部承建的某泵站工地,夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件3:公司第三项目经理部承建的某中型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
问题:
1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容是什么?
2.情况1中施工作业环境存在哪些安全隐患?
3.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况1中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
4.指出情况2中炸药、柴油存放的不妥之处,并说明理由。
5.指出情况3在安全生产管理方面存在的问题,并说明理由。

【案例四】
背景
某2级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为2km。施工过程中发生如下事件:
事件1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按此参数进行施工。
事件2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
问题:
1.指出该堤防加固工程施工的两个重点工程内容。
2.指出土方碾压试验的目的。
3.指出①、④、⑤、⑥四项工程内容之间合理的施工顺序。
4.指出该工程土方施工适宜的施工机械。
5.分析高喷截渗墙未能有效搭接的主要原因。


顶一下
(2)
100%
踩一下
(0)
0%
------分隔线----------------------------
二级建造师报考指南
